公共事業労務費調査の記入例と手当按分|賃金台帳照合の注意点【2026】
公共工事の積算基準となる「公共工事設計労務単価」の根幹を支えるのが、国土交通省および農林水産省などが毎年実施する公共事業労務費調査です。2024年4月の時間外労働上限規制の適用や、改正建設業法による「標準労務費」の勧告制度が本格稼働した2026年現在、労務費調査に寄せられる国の視線はかつてないほど厳格化しています。現場の技能労働者へ適正な賃金が行き渡っているかを測定する公的指標だからこそ、1円単位の転記ミスや解釈違いによる書類の差し戻しが相次いでいます。
実務担当者が最も頭を抱えるのが、賃金台帳から調査票への転記手順と、複雑怪奇な各種手当の按分(あんぶん)計算です。元請企業だけでなく、一次・二次の下請負人まで正確な数値を期日までに集約しなければならず、総務・経理現場の負担は極限に達しています。本記事では、手戻りを完全に防ぐための具体的な記入例、間違いやすい割増賃金の按分計算式、2026年最新のオンライン電子申請の要点までを徹底解説します。
📌 【この記事の重要ポイントまとめ】
- 要点1:労務費調査票の数値は「調査月の賃金台帳」および「出勤簿・作業日報」と寸分違わず一致させるのが絶対鉄則。
- 要点2:手当の按分計算は「対象工事に従事した時間」を分母・分子で明確に区分し、割増賃金(残業代等)を除外した基準内給与をベースに行う。
- 要点3:2026年は電子申請(オンライン調査システム)の義務化・標準化が定着し、CCUS(建設キャリアアップシステム)とのデータ突合による不整合アラートへの事前対策が必須。
【基本解説】公共事業労務費調査の目的と2026年最新の対象工事・基準日
公共事業労務費調査は、毎年10月(または指定された調査対象月)に公共工事現場で働いた技能労働者の「日当・賃金実態」を抽出・集計し、翌年度の公共工事設計労務単価を決定するために行われる公的調査です。ここで報告された数値が低ければ、翌年の設計労務単価が抑制され、業界全体の適正利潤や職人の所得改善に悪影響を及ぼします。逆に見栄を張って実態より高い金額を架空計上すれば、統計法違反や虚偽報告として行政指導・指名停止などの厳しい処分を招く構造になっています。
調査の対象となるのは、発注機関から無作為抽出された「対象工事」において、調査基準日(通常は10月中旬〜下旬の指定期間)に稼働していた技能労働者です。元請企業はもちろん、現場に入場しているすべての下請負人(一次、二次、三次…)が雇用する職人が調査対象に含まれます。
2026年現在における最大の留意点は、2024年の労働基準法改正および改正建設業法の完全施行に伴う「労務費のダンピング防止策」の連動です。発注者や調査機関は、提出された調査票とCCUS(建設キャリアアップシステム)の就業履歴データを機械的にクロスチェックする体制を強化しています。出勤日数や従事時間の辻褄が合わない不自然なデータは、即座に「要再確認フラグ」が立てられる時代になりました。まずは自社が抽出された工事の「調査対象期間(工期)」「基準日」「提出期限」を公式通達で再確認することが実務の第一歩です。

【記入例で解説】国土交通省の労務費調査様式と下請負人の正しい書き方

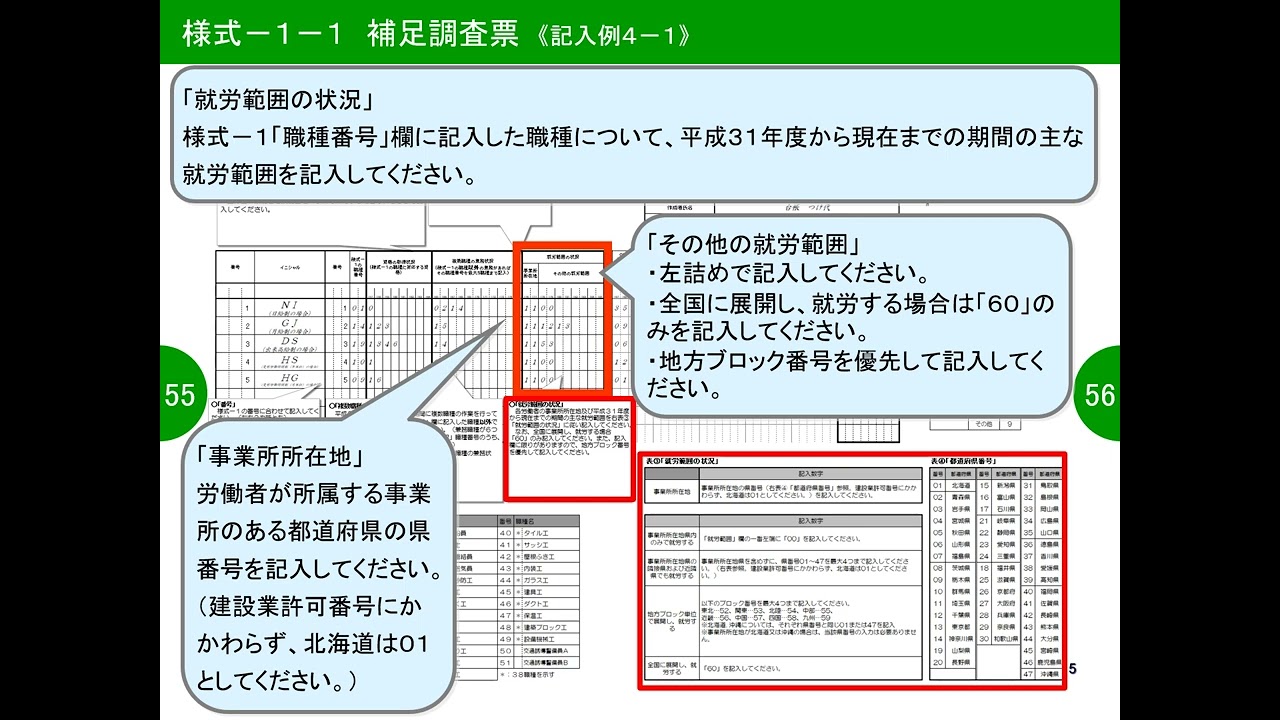

調査票の基本構成は、元請企業が工事全体の概要を記載する「様式1」と、下請企業を含めた各事業主が労働者1人ごとに作成する「様式2(労働者別調査票)」に分かれます。実務でミスの大半が集中するのは、技能労働者の個人情報と給与明細を詳細に転記する「様式2」です。
下請負人が記入する際、最初に直面する壁が「雇用形態」と「職種区分」の厳密な判定です。国土交通省の記入要領では、職種が51職種(大工、左官、とび工、鉄筋工、運転手など)に細かく分類されており、現場での呼称と公的な定義が乖離しているケースが多々あります。
労働者別調査票(様式2)の主要記入ステップ
実際の調査票(または電子申請画面)に打ち込む際は、以下の4つのブロックに分けて賃金台帳・出勤簿と突き合わせながら記入を進めます。
ステップ1:労働者基本情報の特定
氏名、生年月日、CCUS技能者ID、雇用保険・社会保険の加入状況を記載します。雇用形態は「常用(月給・日給月給・日給)」か「日雇」かを賃金台帳の雇用契約に基づいて選択します。外注扱いの個人事業主(一人親方)は、雇用契約を結んでいない限り原則として労働者別調査票の対象外となるため、混同しないよう注意が必要です。
ステップ2:職種の選定
複数の作業を兼務している職人の場合、「調査対象月において最も作業日数が多かった主たる職種」を選びます。たとえば、普段は型枠大工として稼働しつつ一部で土工作業を行った場合、稼働実績の多い「型枠工」として登録します。
ステップ3:労働日数・実労働時間の転記
出勤簿やタイムカードから、調査対象月における「総実労働日数」「総実労働時間」、およびそのうち「当該対象工事に従事した日数・時間」を正確に転記します。有給休暇を取得した日は出勤日数から除外するのがルールです。
ステップ4:賃金内訳のブレイクダウン
基本給、毎月決まって支払われる基準内手当(職務手当、資格手当等)、基準外手当(時間外手当、深夜手当、休日手当)、通勤手当、現場手当などを、賃金台帳の項目から調査票の指定科目に分解して入力します。
【手当按分と賃金台帳】間違いやすい割増賃金・控除の計算実務ガイド
公共事業労務費調査の現場で最も問い合わせが殺到し、差し戻し率トップを独走するのが「手当の按分計算」です。職人が調査対象月の中で「調査対象の公共工事」だけでなく、「他の民間工事」や「別の公共工事」を掛け持ちしていた場合、支払われた給与をそのまま記載することはできません。当該公共工事に配分されるべき額を厳密に計算(按分)する必要があります。
ここでの大原則は、「基本給・基準内手当は実労働時間の比率で按分し、割増賃金(残業手当など)は発生現場の実績に基づいて直接振り分ける」という点です。これを混同して、総支給額を一括して労働日数比率で割ってしまう単純ミスが後を絶ちません。
具体的な手当按分計算のシミュレーション例
以下のような勤務実績を持つ技能労働者Aさん(日給月給制)の10月度給与を例に、正しい計算式を紐解きます。
- 総実労働時間:160時間(うち対象公共工事:80時間、他現場:80時間)
- 基本給:320,000円
- 職務手当(基準内手当):20,000円
- 時間外手当(割増賃金):40,000円(対象公共工事で生じた残業が30,000円、他現場が10,000円)
- 現場手当:対象工事従事に対して特別に支給された10,000円
- 通勤手当:実費支給15,000円(非課税限度内)
この場合、調査票へ反映させるべき「対象工事分」の金額は次のように算出します。
① 基準内給与(基本給+職務手当)の按分:
(320,000円 + 20,000円)×(対象工事労働時間 80時間 ÷ 総労働時間 160時間)= 170,000円
② 割増賃金(時間外・休日手当)の計上:
割増賃金は時間比率で按分してはならず、タイムカード等の記録に基づき「対象工事の現場で発生した実績額」を直接抜き出します。したがって、対象工事分の残業手当は 30,000円 となります。
③ 現場手当の扱い:
当該対象工事のために個別に支給された手当であれば、按分せず全額 10,000円 を加算します。
④ 通勤手当・賞与引当等の除外:
実費弁償的な通勤手当や、毎月払われない賞与(ボーナス)の月割額などは、所定の記入欄以外に含めてはならず、基本賃金からは完全に切り離します。
これらを合算した金額を調査票の各内訳欄に漏れなく転記し、最終的に「賃金台帳の総支給額から他工事分を引いた金額」と完全に整合しているか検算する作業が欠かせません。

【データ比較】調査票記入における主要手当の仕分け・按分基準一覧
給与明細に登場する各種手当が、調査票上で「基準内賃金」「割増賃金」「除外項目」のどれに該当するのか、現場で迷いやすい項目を表に整理しました。判断に迷った際の照合表として活用してください。
| 項目(賃金台帳の費目) | 詳細・数値データ | 一般的な基準・相場 | 編集部の見解・評価 |
|---|---|---|---|
| 基本給(日給・月給) | 所定労働時間に対する基本給与。全額が按分対象 | 対象現場の従事時間割合(%)に応じて按分 | 賃金台帳との完全一致が前提。日割計算の端数処理は切り捨て厳禁(指定ルール順守) |
| 職務手当・役職手当 | 月額10,000円〜50,000円程度。毎月固定支給される手当 | 基準内賃金として基本給とともに時間比率で按分 | 現場代理人や職長手当など、職能に直結する手当は基準内として算入するのが基本 |
| 時間外手当・休日手当 | 割増率1.25〜1.35倍。法定労働時間を超えた分 | 時間按分は不可。当該現場の実績時間から算出 | 最も差し戻しが多い急所。作業日報の残業実績と台帳の突合が取れていないと即修正対象 |
| 現場手当・危険手当 | 1日あたり1,000円〜3,000円、または現場ごとの定額 | 当該公共工事に従事した日数・時間分のみ全額計上 | 別現場の危険手当が混入していないか要チェック。対象工事固有の手当として仕分ける |
| 通勤手当・住宅手当 | 非課税交通費、家族・住宅関連の生活補助手当 | 基準内労務費からは除外(所定の別枠欄がある場合のみ記載) | 設計労務単価に反映させるべき「労働の対価」ではないため、基本給に合算すると過大計上になる |
【実態検証】建設現場と経理担当者の生の声|オンライン化の壁と現場の混乱
書類作成の煩雑さに対し、実際の工事現場や下請企業のバックオフィスからは悲鳴に近い声が上がっています。大手ゼネコンから地方の専門工事業者を対象にしたヒアリングや、業界関係者が集うSNS・コミュニティでは、毎年秋になると以下のようなリアルな悩みが噴出しています。
「一次下請のウチですら、二次・三次の下請けさんから上がってくる賃金台帳の形式がバラバラで泣きたくなる。手書きの領収証に近い日報を出してくる職人さんもいて、誰が何時間この現場にいたのかを突き止めるだけで2週間潰れる」(地方土木・工事課長の手記)
「2026年からオンライン電子申請システムへの入力が強く推奨されているが、下請の社長がログイン画面で固まってしまう。結局、元請の総務が全員分の台帳を預かって代行入力するハメになり、本来の経理業務が完全にストップした」(都内建築・総務担当者の証言)
調査業務がこれほど現場を圧迫する背景には、「現場代理人(施工管理)が握る日報」と「経理部が握る賃金台帳」のデータ連携不全という日本建設業界特有の構造問題が存在します。現場監督は工期と安全に追われ、職人の正確な入退場時間を記録しきれていない。一方で経理部は現場ごとの拘束時間を把握せず、月末に締められた総額だけで給与を振り込む。この組織的分断が、労務費調査という公的な「実態把握のメス」を入れられた瞬間に、致命的な不整合となって露呈するのです。

一般に知られていない盲点とネットの誤解|不備・虚偽記載のリスク
労務費調査に関して、インターネット掲示板や実務者の間で都市伝説のように語られる危険な誤解がいくつかあります。行政によるデータ突合が高度化した現在、安易な判断は自社の首を絞めることになります。
誤解1:「設計労務単価を上げたいから、給与を高めに盛って書くべき」
業界内では「みんなが低く出すと労務単価が下がるから、手当を多めに書いて単価を押し上げよう」という本末転倒な言説が散見されます。しかし、これは明確な統計法違反(虚偽報告)に該当します。調査機関は各職種の標準的な給与水準から極端に乖離したデータを異常値として検出し、賃金台帳原本の提示や元請への事実確認を実施します。悪質な改ざんが発覚した場合、公共工事の入札参加資格停止や企業名の公表といった重篤なペナルティが科されます。
誤解2:「法定福利費の会社負担分も賃金台帳の給与に含めてよい」
社会保険料や雇用保険料の「会社負担分」は、法定福利費という事業主負担の別枠費用であり、技能労働者へ支払われた「賃金」そのものではありません。賃金台帳の支給総額欄に会社負担分を合算して記入してしまうと、単価計算の分母と分子が狂い、調査票は一発で差し戻しとなります。調査票に書くのはあくまで「労働者に支給された給与(控除前の総支給額)」です。
よくある不備ワースト5とその回避策
- 日当と日給月給の混同:欠勤控除がある「日給月給」を完全な「固定月給」と誤認し、労働日数との計算が狂うケース。
- 所定内労働時間と実労働時間の混同:契約上の8時間で一律計算し、早退や遅刻、残業の実績時間を無視して記入するミス。
- 端数処理の勝手な四捨五入:記入要領で指定された端数処理ルール(切り捨て、または小数点以下第1位まで等)を無視し、全体の合計値にズレが生じる不備。
- 手当の二重計上:「職務手当」として基本給枠に按分計上したにもかかわらず、「その他手当」の欄にも重複して記入してしまうミス。
- 対象工事従事日数が総労働日数を上回る矛盾:カレンダー上あり得ない日数を打ち込み、オンラインシステムのエラーチェックで弾かれるケース。
【プロの結論】労務費調査を乗り切る現場・バックオフィスの組織構築論
建設業経営・組織マネジメントの視点から見出すべき教訓
公共事業労務費調査は、単なる「年に一度の面倒な提出物」ではありません。本質的には、自社の労務管理システムが法適合し、下請取引の適正化基準をクリアしているかを試すストレステスト(耐性試験)です。
調査のたびに大混乱に陥る企業に共通しているのは、属人化と情報共有の分断です。「労務費調査は総務の仕事」「現場は工事が進めばそれでいい」という古い縦割り意識を放置している企業は、2026年以降の建設業界で淘汰されるリスクを孕んでいます。元請・下請を問わず、労務費調査をスムーズに完結できる企業は、日常的にCCUSの就業履歴と給与計算ソフトがAPI連携されており、調査票の作成ボタンを押すだけで按分計算のベースデータが自動抽出される仕組みを整えています。
おすすめできる管理体制・見直しが必要な企業の判断基準
自社の労務管理体制が安全圏にあるか、今すぐ以下の基準でチェックしてください。
【体制が整っている健全な企業(ミスゼロを維持できる組織)】
・現場の入退場記録(CCUSや生体認証、顔認証)と作業日報が日次で連動している。
・賃金台帳の項目が「基準内」「基準外」「実費弁償」で明確にマスター設定されている。
・下請負人との基本契約書において、労務費調査への協力義務とデータ提出期日が明文化されている。
【今すぐ運用を見直すべきリスク企業(差し戻し・監査の対象になりやすい組織)】
・タイムカードと現場作業日報の労働時間にズレがあり、月末の帳尻合わせが常態化している。
・手当の名称が現場ごとに異なり、経理担当者の裁量で按分計算が行われている。
・下請負人の賃金台帳原本を確認せず、伝聞の数字だけで調査票を代行作成している。
【公共事業労務費調査 記入例】に関するよくある質問(FAQ)
Q1:下請業者がどうしても調査票の記入をしてくれない場合、元請が代わりに推測で書いても良いですか?
A1:絶対に認められません。推測や架空の数値による代行記入は、虚偽報告とみなされ元請・下請ともに処分の対象となります。下請業者が記入方法に不慣れな場合は、元請企業が記入要領を提示しながら対面またはオンラインで賃金台帳の確認をサポートし、最終的な数値の承認・確認を当該下請の事業主から書面や電磁的記録で得る必要があります。
Q2:対象月(10月)に有給休暇を取得した職人の場合、その有給分の賃金と日数はどう扱いますか?
A2:有給休暇を取得した日は「実労働日数」には含めません。ただし、有給休暇に対して支払われた賃金は「基本給・基準内賃金」の一部として取り扱います。有給手当を総実労働時間比率で按分計算するか、記入要領で指定された計算式に則って処理してください。出勤簿の日数と混同しないよう注意が必要です。
Q3:調査対象月に雨天中止や天候不良で現場が数日しか動かなかった場合でも、調査対象になりますか?
A3:原則として対象になります。ただし、稼働日数が著しく少なく(例:月3日未満など)、通常の給与実態を反映していないと発注機関が判断した場合は、調査対象の差し替えや特記事項の記入が求められることがあります。自己判断で調査から除外せず、必ず調査実施機関(地方整備局等の労務費調査担当窓口)に指示を仰いでください。
Q4:オンライン電子申請と紙の調査票、どちらで提出すべきですか?
A4:2026年現在は国土交通省の「公共事業労務費調査オンラインシステム」による電子申請が標準(原則)となっています。オンライン申請は入力時の自動エラーチェック機能(合計値の不整合や必須項目の未入力アラート)が備わっているため、紙の調査票に比べて手戻りのリスクを劇的に削減できます。特別な事情がない限り、オンライン申請の利用を強く推奨します。
まとめ:手戻りゼロを実現する照合プロセスと今後の展望
公共事業労務費調査の作成で最も確実な近道は、小手先のテクニックではなく「出勤簿・作業日報」「賃金台帳」「調査票」の3点を三角照合(トライアングルチェック)する手順を愚直に守ることです。賃金台帳の総支給額から不要な手当を削ぎ落とし、純粋な基準内賃金を現場の従事時間で按分する。このシンプルな原則を理解していれば、どれほど複雑な給与体系であっても数字が破綻することはありません。
建設業界における担い手確保と賃金引き上げが国家課題となっている今、正確な労務費調査データの提出は、業界全体の適正な設計労務単価を勝ち取るための重要な責務でもあります。提出前の最終チェックを怠らず、不備のない正確な調査票を期日内に提出しましょう。 (出典: 公共 事業 労務 費 調査 記入 例(Yahoo!ニュース))
