構造物の耐久性と強度を決定づける最重要工程が「コンクリート打設」です。生コンクリートは一度硬化を始めると後戻りがきかず、現場のわずかな段取りミスや締固め不足が、強度不足や外観不良といった取り返しのつかない初期欠陥に直結します。日本建築学会の建築工事標準仕様書(JASS 5)改定や近年の異常気象への対応を踏まえ、現場で求められる技術的基準は一段と厳格化しています。

本稿では、施工不良によるトラブルを防ぐために必須となるコンクリート打設手順、バイブレーター締固めの勘所、ジャンカやコールドジョイントの根本的な防止策を現場の視点から体系化しました。さらに、酷暑や寒波に対応する季節ごとの養生管理、土間コンクリートDIYにおける落とし穴とプロの判断基準まで、余すところなく徹底解説します。

📌 【この記事の重要ポイントまとめ】
  • 要点1:コンクリート打設は時間との闘いであり、外気温に応じた打重ね時間制限(25℃以上で90分以内、25℃未満で120分以内)の厳守がコールドジョイントを防ぐ鉄則。
  • 要点2:バイブレーター締固めは「垂直挿入・50cm以下の等間隔・下層へ10cm差し込み・5〜15秒の加振」が基本であり、過振とうや横流しは材料分離とジャンカの主因になる。
  • 要点3:打設後の品質は初期欠陥対策と湿潤養生で決まり、季節に応じた温度管理と散水・被覆養生を怠れば計画強度は絶対に発現しない。

【失敗を防ぐ新常識】プロが実践するコンクリート打設の基本手順と重要管理値

生コンクリートを型枠へ流し込む作業は、単なる力仕事ではありません。化学反応である水和反応を緻密にコントロールする高度なエンジニアリングです。現場監督や職長が共有すべきコンクリート打設手順の骨格は、受入検査から最終仕上げまで一本の線で結ばれています。

現場にミキサー車が到着した直後に行われるのがスランプ試験をはじめとする受入検査です。スランプコーン(高さ30cm)を引き上げた際の沈み込みを測るスランプ値、空気量(4.5±1.5%)、塩化物イオン量(0.30kg/m³以下)、コンクリート温度(10〜35℃)を測定し、配合計画書通りの品質であることを確認してから荷卸しを開始します。この受入検査をパスしない生コンクリートは、その場で返品するのが鉄則です。

打設現場で主力を担うのが圧送車ポンプ工法です。圧送車から張り巡らされた配管を通じて型枠内へと送り込まれますが、ここで最も注意を払うべきは先送りモルタルの処理です。ポンプ筒内の潤滑を目的として最初に通すモルタルは、骨材が入っておらず強度が著しく低いため、絶対に型枠内へ打ち込まず、一斗缶やバケットに受けて場外へ廃棄しなければなりません。

実際の流し込みにおいては、1回の打ち込み高さを50cm以下(JASS 5基準)に抑え、横方向へコンクリートを走らせず、配管の吐出口を打設箇所の直上に配置して垂直に落とします。流動性に頼ってコンクリートを横に流すと、重い粗骨材だけが手前に沈降し、先方にセメントペーストと水ばかりが集まる材料分離を引き起こすためです。

当時のメディア報道・掲載写真
【検証資料 1】当時のメディア報道・掲載写真(出典:sekokan-navi.jp)

ジャンカやコールドジョイントを防ぐ|打重ね時間制限と締固めの決定打

打設現場で発生する二大欠陥が、コンクリートが骨材の隙間に充填されず表面が蜂の巣状になる「ジャンカ(豆板)」と、先に打ち込んだ層と後から打ち込んだ層が一体化せず境界面が生じる「コールドジョイント」です。どちらも構造耐力と水密性を著しく低下させ、漏水や内部鉄筋の腐食を誘発します。

コールドジョイント対策として絶対に妥協が許されない数値が打重ね時間制限です。コンクリートは打ち込まれた瞬間から凝結へと向かいます。下層のコンクリートが硬化を始める前に上層を打ち重ねなければ、一体化した強固な部材にはなりません。現場管理者が暗記すべき限界時間は以下の通りです。

  • 外気温25℃未満:打重ね間隔は120分以内(2時間)
  • 外気温25℃以上:打重ね間隔は90分以内(1.5時間)

この制限時間を超過した場合、コールドジョイントの発生は避けられません。生コンクリートプラントからの輸送時間、交通渋滞のリスク、ポンプ車の圧送能力を逆算し、途切れることのない配車計画を組む必要があります。

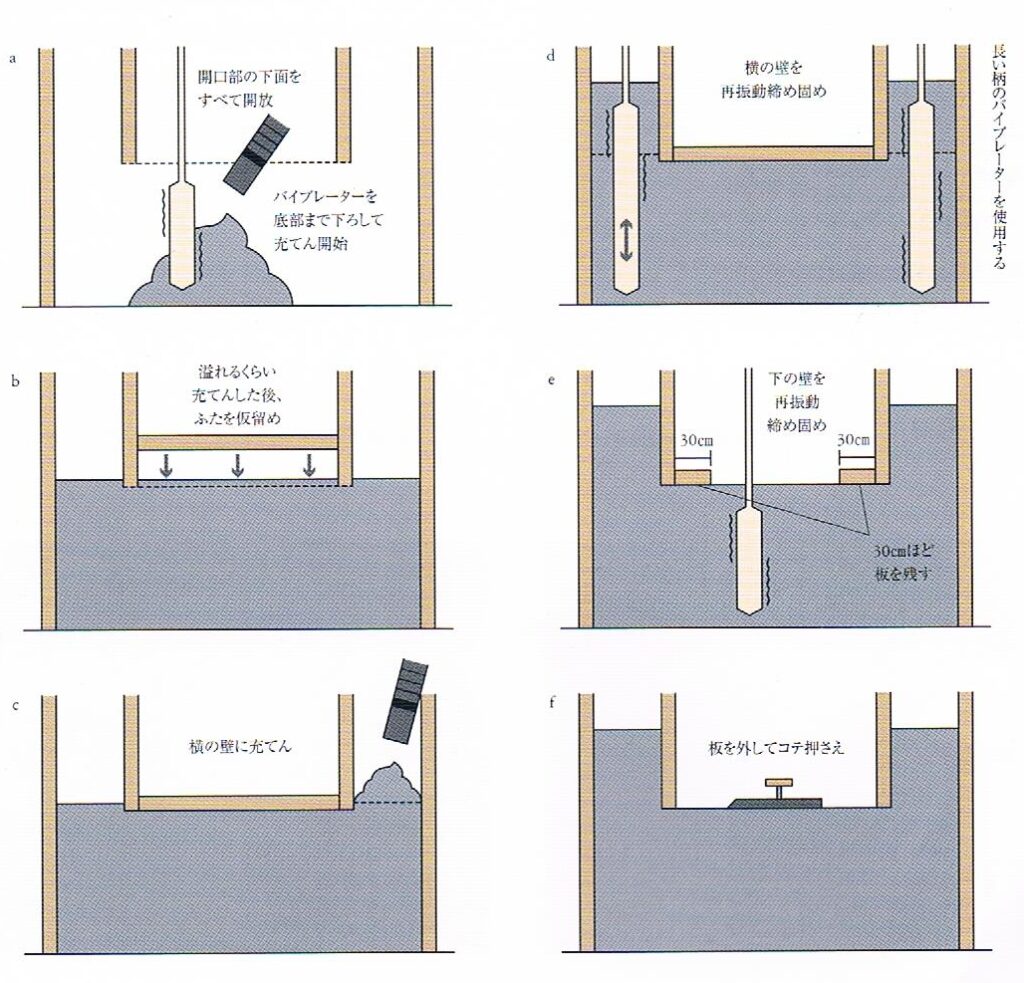

一方、ジャンカ防止対策の要となるのがバイブレーター締固め(棒状高周波バイブレーター)の技術精度です。バイブレーターは単に挿せばよいというものではなく、以下の物理的ルールを遵守します。

  • 垂直に素早く挿入:斜めに差し込むと鉄筋に引っかかり、均一な振動が伝わらない。
  • 挿入間隔は50cm以下:振動の有効半径は約25cm。重なりを持たせるため等間隔に配置する。
  • 下層へ10cm以上差し込む:上下の層を力学的に一体化させるための必須動作。
  • 1箇所あたり5〜15秒加振:コンクリート表面にセメントペーストが浮き上がり、大きな気泡が出なくなった瞬間が引き抜き合図。
  • ゆっくり引き抜く:急激に引き抜くとバイブレーターの通った跡が孔として内部に残る。

職人がやりがちな致命的ミスとして、「コンクリートを遠くへ移動させるためにバイブレーターで突く」行為があります。これは急激な材料分離を招き、一発でジャンカを発生させる要因となります。バイブレーターは締固め専用であり、運搬具ではないという原則を徹底しなければなりません。

【徹底比較】外気温と季節で激変する施工基準|暑中・寒中コンクリートと養生期間

コンクリートは外気温によって硬化速度と品質が劇的に変動します。過酷な夏季に行う暑中コンクリート施工と、凍結リスクに晒される冬季の寒中コンクリート打設では、求められる配合設計も現場管理も全くの別物です。

以下の比較表は、国土交通省の土木工事共通仕様書および建築学会JASS 5に基づき、各季節における管理基準と技術的な留意点を整理したものです。

項目詳細・数値データ一般的な基準・相場編集部の見解・評価
暑中コンクリート施工日平均気温25℃超。荷卸し時の練り上がり温度は35℃以下を死守。打重ね限界90分。遅延剤入り減水剤の選定、散水養生、直射日光を遮る遮光シートの即時展張。水分蒸発によるプラスチック収縮ひび割れリスクが最も高い。打設直後の散水と被覆が命運を分ける。
標準期施工日平均気温4℃超〜25℃以下。打重ね限界120分。スランプ15〜18cm基準。湿潤状態を保つ養生シート掛け、通水・湛水養生。品質管理が最も安定する気候だが、春先の強風による急乾燥には警戒が必要。
寒中コンクリート打設日平均気温4℃以下。初期凍害防止のため圧縮強度5N/mm²に達するまで5℃以上を維持。早強セメントの採用、防凍剤・促進剤、ジェットヒーターによる給熱保温養生。初期凍害を一度受けるとコンクリート組織が破壊され回復不能。温度ロガーによる24時間監視が必須。
コンクリート養生期間普通ポルトランドセメント使用時:15℃以上で5日間以上、10℃以上で7日間以上湿潤保持。養生マットを濡らした状態での散水養生、膜養生剤の塗布。日数が足りない段階での乾燥は硬化反応を停止させ、設計基準強度の大幅未達を招く。
型枠脱型時期(基礎側型枠)圧縮強度5N/mm²以上の発現を確認後、または規定の平均気温に応じた経過日数。20℃以上で4日、10℃〜20℃で6日(普通ポルトランドセメント)。テストピース破壊試験が確実。工期短縮を急ぐ早期脱型はエッジの欠けやクラックを誘発する。特に梁底・スラブの支柱解体は別基準(設計強度の100%)。

規定されたコンクリート養生期間を満たす前に型枠を外したり、散水をやめて乾燥させてしまえば、セメントの水和反応は途絶えます。表面強度が著しく低下したコンクリートは、数年で中性化が進行し、鉄筋の爆裂爆破(ポップアウト)を招く直接的な原因となります。所定の型枠脱型時期が来るまでは、外観確認を焦らず湿潤状態を保ち続けることが重要です。

活動歴および当時の関連ビジュアル記録
【検証資料 2】活動歴および当時の関連ビジュアル記録(出典:i.ytimg.com)

【実態検証】ネット情報と現場目線で見えたリアル|土間コンクリートDIYの罠

近年、SNSや動画共有プラットフォームの普及に伴い、「自宅の駐車場や庭を安く仕上げたい」と土間コンクリートDIYに挑戦する一般ユーザーが急増しています。しかし、ネット上で拡散される「初心者でも1日でできた」「費用を半額以下に抑えられた」といった成功事例の裏側で、手痛い失敗と莫大なリカバリー費用に頭を抱えるケースが続出しています。

住宅外構の現場検証や質問コミュニティの生の声を集約すると、初心者が直面する現実は過酷そのものです。

あるDIY挑戦者は、真夏に生コン車を呼び、20㎡の駐車スペースに1人で打設を試みました。しかし、生コンクリートが流れ出た瞬間に作業の主導権を失います。打設、均し、金鏝(かなごて)仕上げを一人で同時にこなすことは物理的に不可能です。夏場のコンクリートは注入直後から急激に硬化が始まり、半分も均し終えないうちに表面がカチカチに固まり始めました。結果として、激しい凹凸と無数のクラックが残り、雨が降るたびに巨大な水たまりができる無惨な仕上がりとなりました。

「失敗したコンクリートを撤去してプロにやり直してもらおうとしたら、壊すための斫り(はつり)費用と廃材処分費で30万円以上請求され、最初からプロに頼むより高くついた」という悲痛な証言は後を絶ちません。

コンクリート打設は、時間との不可逆な戦いです。生コンクリートが現場に到着してから均し終えるまでの作業可能時間は、夏季であれば実質30〜45分程度しかありません。プロの左官職人がチームを組み、吐出、均し、締固め、水引き待ち、金鏝仕上げを息の合った連携で進めるのは、硬化のタイムリミットに追われる作業だからです。道具だけをホームセンターで揃えても、職人の熟練した身体感覚と人手を再現することはできません。

一般に知られていない盲点とネットの誤解|加水疑惑と強度低下の真実

建設現場やネットの言論空間において、長年議論され続けている誤解や都市伝説が存在します。その最たるものが「生コン車への加水」と「ヘアクラックの危険性」に関する認識の歪みです。

ネット上の掲示板やSNSでしばしば炎上するのが、「現場で職人が生コン車にホースで水を足していた。手抜き工事ではないか」という告発です。この点についての技術的事実を明確にしておく必要があります。

生コンクリートに現場で勝手に水を加える「現場加水」は、明白な不正行為です。水セメント比(W/C)が狂い、強度が計画値から大幅に低下し、乾燥収縮によるひび割れや中性化を加速させます。生コンクリートの流動性を高めたい場合は、水ではなく「高性能減水剤(流動化剤)」を添加してスランプを増やすのが正規の施工手順です。もし現場監督の指示なく作業員が生コンホッパーに加水している場面を目撃した場合は、その場で作業を止めさせる正当な理由になります。

ただし、混同してはならない例外があります。生コンクリートの荷卸しが完了した後、シュート(流し台)やホッパーに付着した残コンを洗い流すための洗浄水を注入する作業です。これはポンプ車やミキサー車の機材清掃であり、打設されたコンクリートとは一切関係がありません。この洗浄風景を遠目で見て「加水された」と早合点するトラブルが頻発しています。

もう一つの誤解が、「打設後のコンクリートに生じる幅0.2mm以下のヘアクラックはすべて構造的欠陥である」という極論です。コンクリートは硬化収縮する材料である以上、乾燥収縮による極小のヘアクラックを完全にゼロにすることはプロの施工であっても困難です。構造耐力に影響を及ぼさない0.2mm未満のひび割れと、鉄筋まで水が到達する0.3mm以上の構造クラックは明確に区別して評価する必要があります。

公の場での発言・インタビュー報道記録
【検証資料 3】公の場での発言・インタビュー報道記録(出典:one-archi.com)

【プロの結論】土間コンDIYに向いている人・専門業者に頼むべき人の判断基準

施工精度と仕上がり品質が資産価値に直結する土間コンクリートにおいて、DIYを決行すべきか、プロの専門業者に委ねるべきか。失敗を未然に防ぐための厳格な判断基準を提示します。

土間コンクリートDIYに挑戦してもよい人

  • 施工面積が3〜5㎡未満(エアコン室外機置き場や勝手口の踏み台程度):作業範囲が極めて小さく、数袋のドライ生コンと手練りで対応でき、硬化時間に追われるリスクが低い。
  • 表面の凹凸や勾配不良、クラックを「手作りの味」として許容できる人:意匠性やミリ単位の水勾配を求めず、雑草対策や泥跳ね防止が主目的である場合。
  • 3名以上の動員が可能な人:練り混ぜ、流し込み、均しを分担できる作業体制を確保できる場合。

最初から専門業者へ依頼すべき人

  • 施工面積が10㎡以上(普通車1台分以上の駐車場):取り扱う生コンクリートの重量はトン単位に達し、手練りやワンマン作業の限界を完全に超えている。
  • 水勾配(1.5〜2%)を正確に取り、雨水を側溝へ逃がしたい人:勾配設定を誤ると、車庫内に水たまりができたり、建物の基礎方向へ雨水が逆流する恐れがある。
  • 滑らかな金鏝仕上げや刷毛引き仕上げなど、美しい外観を求める人:水引きのタイミングを見極めて均す左官技術は、長年の現場経験を要する専門職の領域。
  • 重機(ユンボ)が必要な残土処分や砕石転圧が伴う場合:コンクリートを打つ前の路盤作り(厚み10cmのスキ取り、砕石敷設、プレートコンパクターによる転圧)が不十分であれば、どれだけ厚くコンクリートを打っても車の重量で確実に陥没・割れが発生する。

失敗したコンクリートの解体撤去費用は、新設工事の坪単価をはるかに上回ります。車輪が乗る駐車場やアプローチなど、耐久性と外観が求められる部位については、専門業者への外注を選択することが最も経済的かつ安全な判断となります。

【コンクリート打設方法】に関するよくある質問(FAQ)

Q1:土間コンクリート打設時の適切な厚みとバイブレーターの使い方は?
A1:普通乗用車が乗り入れる駐車場の場合、コンクリートの厚みは10cm〜12cm以上、大型車や重量車が停まる場所では15cm以上が標準です。コンクリート内部には、ひび割れ防止と強度保持のために径5mm〜6mmのワイヤーメッシュ(溶接金網)をサイコロスペーサーで中央(浮かせた状態)に配置します。薄い土間コンクリート(厚み10cm程度)では棒状バイブレーターを深く差し込めないため、表面に振動を与える「軽便バイブレーター」や「タンピングツール」を用いて、骨材を沈めて空気を抜き、セメントペーストを表面に浮き上がらせる締固めを行います。

Q2:打設当日に雨が降ってきた場合、作業を続行しても問題ありませんか?
A2:降雨時の打設は原則として中止または延期すべきです。打設中や仕上げ前に雨水が混入すると、表面の水セメント比が過大になり、硬化後に表面が粉を吹いたようにボロボロと剥がれる「レイタンス」や強度低下が発生します。打設直後に小雨が降った程度であれば、ブルーシートで養生空間を密閉して雨水の直接流入を防ぐことで対処可能ですが、流し込み作業中に本降りになった場合は作業を中断し、雨水に晒された未硬化コンクリートを除去する判断が必要になります。

Q3:打設後の養生期間中、散水養生はいつから始めるべきですか?
A3:散水養生は、コンクリート表面を指で強く押しても爪痕がつかない程度に硬化した段階(通常は打設翌日の朝、夏季なら打設当日の夕方以降)から開始します。硬化が不十分な段階で強い水流を当てると、表面のセメントペーストが削れ落ちて骨材が露出してしまいます。散水を開始した後は、コンクリート表面を乾かさないことが鉄則です。濡らした不織布や麻袋(養生マット)を敷き込み、その上から散水して湿潤状態を5〜7日間以上維持するのが最も効果的です。

まとめ:躯体の命を決める打設精度と失敗しないための判断基準

コンクリート打設は、配合設計、圧送、流し込み、バイブレーター締固め、そして養生に至るすべての工程が緊密に連動しています。どこか一つの工程で基準を外れれば、その歪みはジャンカ、コールドジョイント、クラックといった目に見える欠陥として表面化します。

特に重要なのは、外気温の変化を冷徹に見極めた施工計画です。打重ね時間制限の遵守や、季節ごとの養生温度・湿潤環境の管理は、現場の裁量で省略してよいものではありません。施工プロセスの背後にある物理的・化学的根拠を理解し、正しい手順を積み重ねることこそが、数十年にわたって揺るぎない強度を保ち続ける高品質な構造物を生み出す唯一の道です。 (出典: コンクリート 打 設 方法(Yahoo!ニュース))
